山东潍坊抽水蓄能电站首台机组主进水球阀吊装就位

中国工业报 2026年01月26日

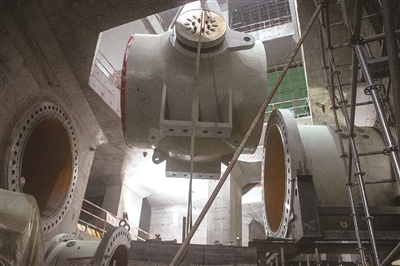

首台机组主进水球阀吊装就位。(山东潍坊抽水蓄能电站提供)

  1月6日,国家“十四五”规划重点能源项目——山东潍坊抽水蓄能电站建设现场传来捷报,电站首台机组核心设备主进水球阀顺利吊装就位,标志着该电站向2026年度首台机组投产发电目标迈出关键一步。

  山东潍坊抽水蓄能电站是山东省新旧动能转换重大项目,项目位于山东省潍坊市临朐县境内,工程总投资81.18亿元。项目由上水库、下水库、输水系统和地下厂房组成,电站总装机容量为120万千瓦,安装4台单机容量30万千瓦可逆式水泵水轮发电机组,设计年发电量13.14亿千瓦时。建成后将接入山东电网,承担调峰、填谷、调频、调相及紧急事故备用等任务,可有效缓解山东电网调峰能力不足,有力支撑山东省新能源发展,显著提高山东电网运行的安全性、稳定性和经济性。电站投运后,每年可减少原煤消耗约30.66万吨,减排二氧化碳约51.9万吨、二氧化硫约0.98万吨,氮氧化物约0.28万吨,对促进节能减排,构建以新能源为主体的新型电力系统,助力实现“双碳目标”,推动当地生态环境可持续发展具有重要意义。中国安能二局承担4台机组及其附属设备的安装调试和地下厂房建设任务。

  作为抽水蓄能电站机组的“安全心脏”,主进水球阀承担着机组运行的关键使命。停机时精准控制漏水量,检修时可靠截断水流保障作业安全,事故时快速隔离风险防止事态扩大,是机组长期安全稳定运行的“生命线”。此次安装的球阀设计最大水头达326米,本体尺寸为长6.9米、宽4.6米、高4.2米,总重约180吨,其安装精度与安全性要求极高。

  为确保吊装万无一失,项目部提前制定专项施工方案,实施二级风险管控机制。吊装前,联合参建单位对桥机、轨道及吊具进行全面检查,并组织作业人员开展多轮安全技术交底。正式吊装过程中,现场严格执行“三起三落”试吊程序,实时监测设备状态,最终将球阀精准落位至机坑预定位置,全程安全可控、一次成功。

  面对地下厂房空间受限的挑战,项目部创新提出“桥机双钩协同+地面缓冲支撑”翻身工艺,通过优化吊点布局、增设地面缓冲装置,成功解决狭小空间内大型设备翻转难题,较常规方案节约成本约15%,为行业内类似工况设备吊装提供了可复制的经验。

  目前,主进水球阀已进入后续安装阶段。项目负责人表示,将以此次吊装为契机,继续发扬精益求精的工匠精神,严把设备安装质量关,加快推进关键管路连线和系统调试工作,安全高效推进剩余机组安装任务,全力冲刺按期投产目标,为山东能源结构优化和新型电力系统建设贡献坚实力量。

  (徐迎华 左庭达)
